闡述硫磺儲罐制作安裝的工藝流程
發布日期:2021-10-07 13:19:56 訪問量:1403硫磺儲罐的制造安裝,首先每臺儲罐投入倒裝提升裝置合適噸位焊罐電動葫蘆,先鋪設底板,然后安裝頂蓋及最上層壁板,再從上至下逐層安裝壁板,然后安裝樓梯與欄桿。硫磺儲罐制作安裝的工藝流程如下:

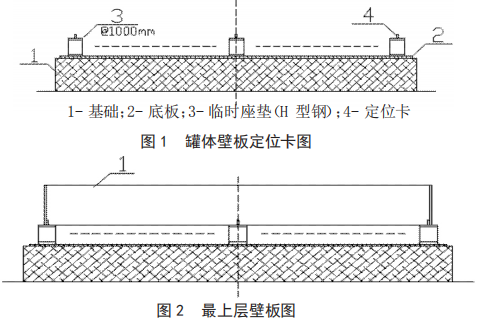

1、儲罐底板組焊完成后,在儲罐壁板位置,每隔1-1.5m點焊H型鋼作為罐體臨時座墊(便于進入儲罐施工,亦利于后期清潔施工環境衛生),H型鋼上表面焊接壁板的定位卡(見圖1)。
2、組焊儲罐頂上層或頂上兩層壁板。(見圖2)。

3、吊裝儲罐頂蓋(見圖3)。
4、安裝電動葫蘆提升裝置(見圖4)。
5、電動葫蘆提升儲罐上升,完成與下一帶壁板的組焊。
6、重復上述2-5動作,直至各帶壁板組焊完成。
