- 電動葫蘆爬架施工的操作工藝細則
電動葫蘆爬架施工的操作工藝細則
發布日期:2020-05-15 10:10:11 訪問量:1406工藝流程:搭設安裝平臺→組裝主框架下節、水平桁架→吊裝→搭設腳手架體→接長主框架標準節→安裝支座、導向架→搭設腳手架→鋪底部防滑鋼板、密目鋼板網封閉→檢查驗收投入使用。

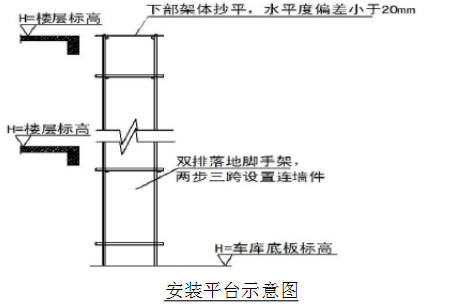

爬架安裝:爬架搭設前,采用落地架作為安裝平臺,詳見下圖,來承受安裝時的豎向荷載,平臺寬度1.5m。承受荷載大于3kn/m2,其水平度偏差應在20mm之內。
落地架立桿縱距為1.5m,步距為1.8m。剪刀撐自下而上連接設置,與樓面角度為45°-60°。

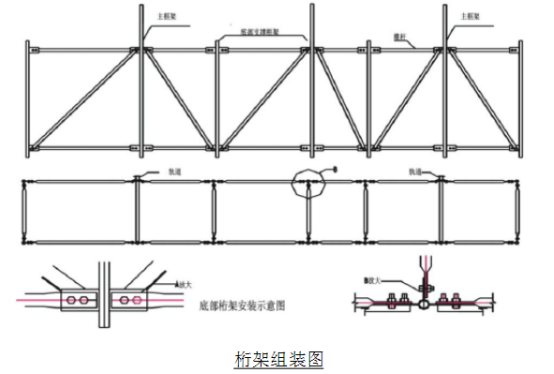

拉結原則:腳手架與建筑物按水平方向3.0m,垂直方向3.6m,設一拉節點。拉結點在轉角范圍內和頂部處加密,即在轉角1米以內范圍按垂直方向每3.6米設一拉結點。拉結點應保證牢固,防止其移動變形,且盡量設置在外架大小橫桿接點處。主框架下節與桁架立桿、橫桿、斜桿,橫桿置于立桿連接板內側,斜桿在外,螺栓由外向內穿入,嚴格控制器水平度和垂直度;調整合格后,再將所有連接螺栓擰緊,螺栓擰緊后需抹上黃油,以免生銹。用塔吊將安裝好的導軌、桁架吊裝到平臺,按設計尺寸擺放就位,控制好導軌與結構之間的距離,將爬架與平臺連接固定。
主框架標準節的連接:用塔吊將主框架標準節吊起,和主框架下節接電對正、裝入螺栓、調整鉛錘度、擰緊螺栓;以后隨施工進度逐步安裝。
支座的調節頂撐的安裝:根據平面布置圖及里面留孔圖用穿墻螺栓安裝支座,擰緊螺母,安裝調節頂撐并將主框架頂緊。
以后根據施工進度逐層安裝附著支座(3個),連接主框架(3個),搭設腳手架體。
